Place de ma MOB

    Construire une MOB, toute une aventure… Venez la partager avec nous !

    Affichage des articles dans Plomberie

    Après l’électricité mise en service comme prévu jeudi matin, la « tuyauterie » a été mise en eau vendredi. Pas de fuite majeure à signaler lors de la mise en pression du réseau mais il y aura tout de même quelques écrous à resserrer.
    La buanderie ressemblerait presque à une raffinerie avec tout ces tuyaux de cuivre. Fort heureusement ils seront peints en blanc dès lundi, ça sera moins voyant.
    plomberie_buanderie
    Voici une vue depuis un autre angle où l’on voit le tuyau de l’évent qui débouche pour le moment dans les combles mais qui sera relié bientôt à une tuile à douille.
    event

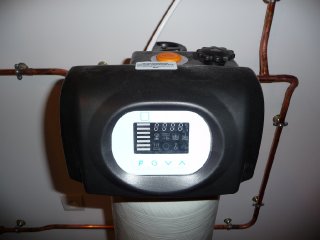

    L’adoucisseur est connecté au réseau mais pas encore actif, les spécialistes vont venir le mettre en service mardi.
    adoucisseur

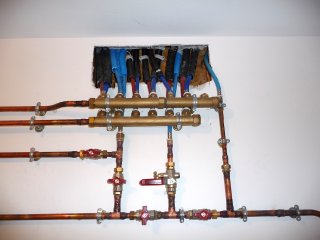

    Attardons-nous un instant sur les nourrices et les quantités de vannes qui ont été nécessaires pour répondre au cahier des charges, à savoir: de l’eau non adoucie sur l’évier et le robinet de puisage extérieur ainsi que la possibilité d’alimenter le WC et le lave-linge en avec l’eau de la cuve de récupération (côté cuve tout n’est pas prêt mais au moins à l’intérieur tout l’est).
    nourrices

    Terminons par une photo du lave-mains qui a reçu son mitigeur ainsi qu’un siphon assez voyant. La mosaïque devrait être posée au dessus du lave-main ce lundi.
    lave_mains

    Le plus gros du travail restant étant constitué par la plomberie et la pose des sanitaires et la date du déménagement s’approchant (c’est calé au 20 décembre!) nous commencions à devenir nerveux et anxieux que ça commence enfin. Fort heureusement aujourd’hui nous avons eu de grandes avancées et si tout va bien la plomberie sera terminée cette semaine.

    Dans la salle de bain des enfants, le meuble double-vasque de confection Suédoise a été posé.
    vasques_enfants
    Manque ici le sèche serviettes et le mitigeur de la baignoire et cette pièce sera terminée.

    Côté salle de bain des parents tout a été posé, attention au choc ! Douche à l’italienne terminée.
    douche
    La colonne de douche dans toute sa splendeur.
    colonne
    Meuble vasque posé.
    vasques_parents
    L’armoire de toilette au dessus des vasques en position ouverte; littéralement immense.
    armoire_toilette

    Passons dans les toilettes maintenant. Le WC suspendu est en place.
    wc_fermes wc_ouverts
    Le lave mains est également là. Finalement la porte passe largement.
    lave_mains

    Côté buanderie pas grand chose de fait alors qu’en voyant les plombiers ce matin je m’attendais à ce qu’ils commencent par là. Enfin on va pas se plaindre c’était pour la bonne cause et pour faire avancer la pose des sanitaires.
    Le cumulus massif de 300L est disposé mais pas encore relié. Il sera accompagné d’un vase d’expansion pour limiter les pertes d’eau au niveau du groupe de sécurité.
    cumulus
    Comme je sais que la question va probablement venir je vous livre le pourquoi du choix d’un cumulus classique et pas un CESI (chauffe eau solaire individuel) ou un chauffe eau thermodynamique.

    • En premier lieu l’amortissement hypothétique du coût d’un CESI. Un bon cumulus classique, bien isolé, dont le thermostat n’est pas réglé trop haut et le cas échéant garni d’une isolation complémentaire, présente un coût de revient annuel réduit pour un coût d’investissement 15 fois inférieur. Même raisonnement pour le chauffe eau thermodynamique, le coût d’investissement est conséquent et le recul plutôt réduit sur une techno assez neuve.
    • En second lieu la non labelisation BBC de notre maison. Les gens sont généralement contraints de poser un CESI ou un thermodynamique afin de ne pas dépasser le seuil imposé par le label (consommation globale de l’habitation ramenée au m2 en chauffage, eau chaude sanitaire et consommation électrique des équipements).

    Et bein non, malgré ce que certaines mauvaises langues tendent à dire depuis que le rythme de publication a ralenti, ce blog est toujours vivant. Ce sont tout de même 116 articles qui ont été postés depuis sa naissance le 7 juin dernier, soit une moyenne de 0,7 articles par jour, non mais !

    Bien ceci étant établi nous pouvons nous pencher de nouveau sur l’état d’avancement du second oeuvre qui a bien … avancé. Les artisans ayant le plus contribué à cet avancement sont le carreleur et le peintre qui font de grosses journées en ce moment. Le plombier et l’électricien se font plus rares ces derniers temps, encore que certains semblent prendre un malin plaisir à vouloir faire du rab; oui oui je parle bien du plombier, nous reviendrons dans cet article sur ses dernières contributions.

    Les changements les plus visibles sont comme la dernière fois à mettre au crédit du carreleur qui après avoir terminé la pose du 60×60 a attaqué le sol du WC, de la salle de bain-douche et de la buanderie. Les carreaux sont de taille bien plus raisonnable, plus simples à manipuler et à poser et il faut admettre qu’il y a aussi beaucoup moins de surface.

    Voici ce que ça donne dans le WC.

    carrelage_wc

    Avec un gros plan sur la jonction avec le carrelage du couloir.

    wc_couloir

    On retrouve le même carrelage sur le sol de notre salle de bain. Ici côté dressing (le tuyau qui dépasse au fond c’est la prise d’aspiration centralisée, elle sortira dans le couloir).

    carrelage_sdb1

    Ici côté douche.

    carrelage_sdb2

    Le mortier qui constitue la base de la douche a l’italienne a été appliqué. Il faudra que je fasse une photo de la mosaïque que nous avons choisie pour le sol de la douche (à moins que le carreleur soit plus rapide que moi et la pose avant). Il s’agit de mosaïque 10x10mm en travertin.

    mortier_douche

    Et voici un gros plan de la grille d’évacuation en inox.

    grille_douche
    Toujours au niveau de la douche, le SPEC a été appliqué sur les deux murs qui seront le plus exposés à l’eau (enfin il y aura du carrelage dessus tout de même mais c’est obligatoire pour protéger le placo même si c’est du spécial pièces humides).
    spec_douche
    Du côté des faïences, la situation n’est pas rose. Nous avons eu le grand tort de ne pas vérifier les surfaces cotées par Careo pour le WC et les deux salles de bain; grand mal nous en a pris car il va manquer de la faïence dans les trois pièces, une vraie cata. Avec 4 semaines de délai de livraison nous voilà frais maintenant …

    En ce qui concerne les sols fort heureusement il n’y a pas ce genre de souci et la buanderie a pu être intégralement carrelée.
    buanderie_joints
    Nous n’avons pas voulu d’un simple carrelage blanc qui a généralement sa place dans cette pièce à vocation utilitaire mais à la place avons choisi un carrelage proche du Corten 60×60 mais tout de même bien moins cher.

    Passons maintenant au lot peinture dont la progression est régulière et où l’on a pu voir récemment le salon intégralement poncé et une couche d’impression appliquée.

    Enchaînons ensuite sur la fin du feuilleton baignoire qui a connu un dénouement heureux caractérisé par la pose du modèle de baignoire que nous avions choisi, grand ouf de soulagement le soir où je l’ai découverte !!
    baignoire1
    Une vue du dessous où on la voit bien campée sur ses pieds.
    dessous_baignoire
    Comme la salle de bain a été légèrement agrandie pour permettre l’incorporation du tuyau d’évacuation du lavabo dans la cloison, il y a désormais un espace de 3-4cm entre la baignoire et la cloison, espace qui devra être habillé par une coupe de carrelage.
    Continuons par la reprise des arrivées d’eau dans le secteur buanderie-cuisine. Pour ceux qui ont raté cet épisode, l’alimentation du lave linge a purement et simplement été oubliée et j’ai de mon côté oublié de préciser que je voulais sur l’évier de la cuisine de l’eau froide non adoucie (sûrement parce que c’était une évidence pour moi mais pas pour le plombier en tout cas). Ces reprises ont donné lieu à la pose de cuivre en apparent dans la cuisine (enfin apparent, les meubles de cuisine masqueront tout ça). Le tuyau supérieur c’est l’arrivée d’eau non adoucie et celui du dessous c’est le retour d’eau adoucie depuis l’alimentation du lave vaisselle vers le lave linge, simple non ?
    arrivees_evier
    Les mêmes en gros plan.
    arrivees_evier2
    Côté buanderie ce sera malheureusement moins discret même si le maximum a été fait pour ne pas avoir à faire tout le tour de la pièce avec du cuivre. Ce prodige a été réalisé en passant un nouveau PER dans le plafond ce qui a nécessité de percer à la scie cloche des trous tous les 50cm environ afin de faire avancer le tuyau.
    plafond_buanderie
    Une fois bien rebouché, poncé, peint poncé, et repeint, il ne devrait plus y paraître.
    Reste donc au final cette descente de PER se poursuivant par du cuivre dans l’angle de la buanderie, pas dramatique mais tout de même un peu dommage.
    cuivre_buanderie

    Allez j’en termine par mon dernier sujet car cet article devient interminable et parce qu’il se fait tard. J’ai réceptionné les portes intérieures ce matin, livrées par la société REMAT. Je n’ai pas tout déballé mais le décor chêne à veines horizontales rend plutôt bien. Il n’y a plus qu’à monter tout ça et c’est pas gagné.

    Aujourd’hui trois artisans sont intervenus, ça a dû se bousculer là dedans. Le carreleur a bien avancé dans le salon car il a déjà posé entre 1/4 et 1/3 du carrelage.
    carrelage1
    Bon évidemment comme il n’a pas passé la serpillière en partant ça rend pour le moment moins bien qu’en magasin ;-)
    carrelage2
    Je ne l’ai pas croisé donc je n’ai pas eu de retour sur la difficulté de pose de ce monstre ni s’il y a eu de la casse. La réunion de chantier a en effet été décalée à mardi soir.

    Deuxième artisan à être passé aujourd’hui: l’électricien. Pas d’avancées majeures si ce n’est la préparation pour l’incorporation des spots intégrés au plafond dans la cuisine et la pose d’un boîtier récepteur de télécommande de volet roulant.

    Je garde le meilleur pire pour la fin … Le plombier est revenu, une semaine après la première erreur sur la baignoire qui était trop courte et n’avait pas la forme choisie. En arrivant sur le chantier ce soir j’ai eu comme un mauvais pressentiment hélas vite confirmé par la découverte une nouvelle fois d’une baignoire ne correspondant absolument pas à notre choix. Cette fois elle fait bien 1,80m mais elle a des accoudoirs alors que nous n’en voulions pas.
    baignoire_pas_style
    Voici le modèle que nous avions choisi lorsque nous nous étions rendus dans le show-room du grossiste.
    baignoire_style
    J’ai donc décroché mon téléphone fort agacé pour demander des explications au plombier. Pour faire court: erreur du fournisseur, légèreté du poseur, non supervision du patron = une semaine perdue. Il m’a promis de s’occuper demain matin à la première heure de commander la bonne baignoire.
    J’en ai profité pour rappeler que mon lave linge aurait bien besoin d’une arrivée d’eau pour fonctionner et que je tenais également à mon arrivée d’eau non adoucie sur l’évier de la cuisine.

    A part ça Cécile a ramené ce soir le lambris pour le mur du salon (celui des baies coulissantes). Il s’agit de sapin brossé couleur ivoire vernis (toujours cette préoccupation de ne pas assombrir la pièce vu le carrelage qu’on a choisi …). Les lames font 135mm de large pour 15mm d’épaisseur. Reste à trouver une peinture pour les autres murs se mariant bien avec. Je reviendrais sur le sujet de la peinture car nous avons eu une idée originale.

    J’ai jugé que mon mutisme avait assez duré et qu’il était temps de fournir aux accros de ce blog leur fix quasi quotidien. Il faut dire aussi que les reproches à peine voilés du genre « tiens pas d’article aujourd’hui !? » ça motive à reprendre ;-)

    Bon je n’attaquerai pas par un sujet de fond ou une avancée fracassante, juste les nouvelles sur les travaux de plomberie.
    Les alimentations et les évacuations de l’évier et du lave-vaisselle dans la cuisine ont été installées.
    cuisine

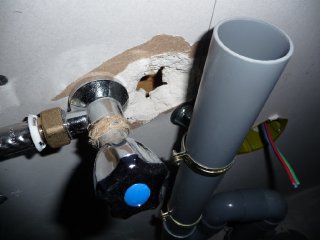

    Premier souci relevé ce jour là (mercredi soir), la fixation du robinet d’alimentation semble avoir posé des problèmes car un trou béant dans le placo existe juste à droite du robinet.
    pb_alim_lv
    Du fait de ce gros dégât dans la plaque à proximité du robinet, ce dernier ne tient pratiquement pas. Un gros renfort va être nécessaire pour qu’il résiste dans le temps.

    Poursuivons avec la salle de bain des enfants où pas mal de travail a été effectué. Les alimentations et évacuations pour la double vasque sont en place.
    alim_evac_sdb_enfants
    La même chose vue de derrière (avec une pauvre planche en bois de récup en guise de renfort pour assurer une bonne tenue au meuble double vasque). On aperçoit également les lignes équipotentielles passant dans les 5 gaines bleues.
    alim_evac_sdb_enfants_d
    Toujours dans cette salle de bain, la plaque garantissant le bon espacement des arrivées pour la fixation du mitigeur de la baignoire a été posée.
    plaque_baignoire
    Et les alimentation, vu de l’autre côté de la cloison.
    alim_baignoire

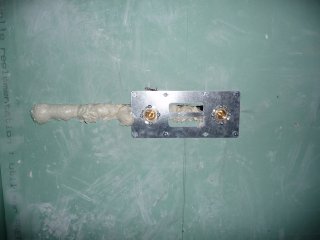

    Passons brièvement dans la salle de bain des parents où la même plaque est présente mais cette fois pour la colonne de douche.
    plaque_douche
    A ce sujet, nous avons commandé la colonne de douche en question, en voici une petite photo glanée sur un catalogue en ligne.
    colonne
    De quoi prendre de belles et longues douches sous une pomme de douche de cette taille (mais peut-on encore parler de pomme avec des formes pareilles ? Bon sujet de réflexion, vous avez 3h …).
    Pendant qu’on y est, voici également les modèles de mitigeurs qui seront posés sur les meubles double vasque (à gauche le notre et à droite celui des enfants).
    robinet mitigeur_enfants

    Poursuivons par les WC où m’attendait ma deuxième mauvaise surprise. D’abord une photo d’ensemble du bâti support du WC suspendu.
    bati-wc
    Les yeux les plus aguerris auront probablement déjà repéré ce qui cloche. J’avais bien spécifié que je souhaitais une tablette au dessus du bâti et pas une cloison remontant jusqu’au plafond. Or, que vois-je ? Deux vulgaires chutes de palette en bois approximativement fixés de guingois pour appuyer le bâti sur la cloison.
    pb_bati
    Cette fixation asymétrique et fort peu soignée assure que la hauteur de la tablette en question sera carrément déraisonnable. Ajoutons à ça le fait que les pattes métalliques reliant le bâti à ces cubes en bois sont réglables en hauteur et justement réglées à leur plus haut.
    pb_bati2
    J’ai donc signalé tout ça à mon plombier et à mon conducteur de travaux et j’attend une rectification lors de la prochaine intervention.

    J’en terminerai par le robinet de puisage extérieur qui a été posé ce même jour.
    puisage

    Allez j’en termine avec cette session de rattrapage; 4 jours sans article tout de même quand j’y pense, c’est quasiment du jamais vu. Malgré cela, le nombre de visiteurs n’a jamais été aussi élevé, je tourne sur une moyenne de 30 visites par jour et mon panel de nationalités s’étoffe de jour en jour (j’attend toujours mon premier asiatique !), son référencement par Google n’y est pas étranger. J’essaierai de poster demain un article sur la progression de l’installation électrique (comprenant la VMC).

    Plomberie

    2 commentaires

    Je n’ai pas encore montré ce que le plombier avait fait dans la maison, car son travail est tout de même moins voyant que celui de l’électricien qui a constellé les plafonds de gaines en tous genres. Après la référence obligatoire à Matrix, amis cinéphiles voici la référence à Brazil.

    brazil

    C’est tout à fait ça non ?

    Hormis les passages de PER en aérien aux côtés des gaines courants forts, courants faibles et VMC, il a installé les réductions sur les tuyaux en 100mm afin que l’évacuation tombe à chaque fois dans une cloison (pour l’esthétique).

    Voici celle du lave mains dans les toilettes.

    evacuation_lm

    Et celle de la double vasque dans la salle de bain des enfants.

    evacuation_dv

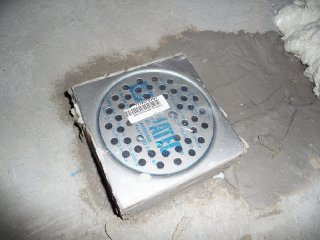

    Toujours côté évacuation, la grille en inox pour la future douche à l’italienne (et oui nous avons finalement abandonné le receveur ultra plat) a été posée, à la bonne hauteur j’espère !

    grille_douche

    Du côté des arrivées, le plombier a pratiqué une saignée dans le mur en béton (encore une ! mon inertie fout le camp !!) pour amener le PER là où la colonne de douche sera fixée.

    alim_eau_douche

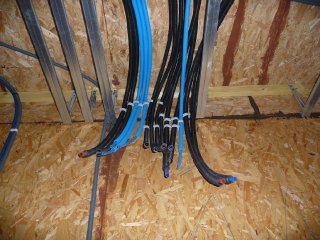

    Sur la photo suivante on voit tous les départs de PER au niveau de la buanderie, ça fait du monde …

    attentes

    Et j’en termine par un gros plan du robinet de puisage extérieur qui traverse le mur dans l’angle sud du salon.

    puisage_ext

    Manque un peut de pâte à bois autour pour combler le vide et éviter le jeu.

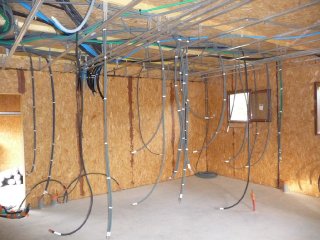

    Et oui, une nouvelle pieuvre à débarqué et l’horizon s’est encore encombré un peu plus. Voici une vue du câblage de la buanderie et de la cuisine.
    cuisine_buanderie
    Toutes les gaines déjà posées ont été rassemblées en une monstrueuse tresse au niveau du tableau électrique.
    tresse
    Chaque fois qu’une gaine électrique traverse l’enveloppe étanche, un joint d’étanchéité est appliqué.
    etancheite

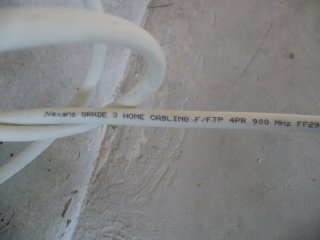

    Au niveau du cable pour le réseau VDI, ce qui a été posé c’est bien du grade 3 F/FTP de chez Nexans.
    grade3
    Pour ce qui est du tableau VDI, je sais que c’est du Hager mais j’attends toujours la référence exacte de l’électricien. Ca pourrait être celui-ci ou celui-là.

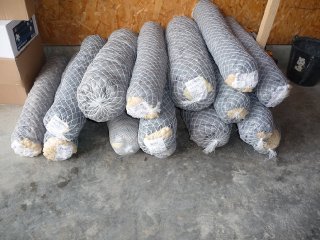

    La pose du réseau de gaines de la VMC a à peine débuté, le matériel a été entreposé dans le garage (le bloc VMC n’est pas encore là). Qui a dit que ces gaines isolées ressemblent à des grosses mortadelles ?
    gaines

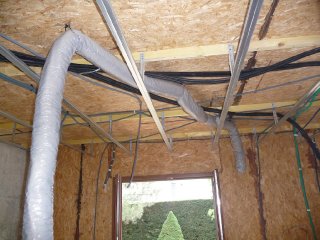

    Une gaine d’insufflation a été posée au dessus de la chambre de Valentine.

    insufflation

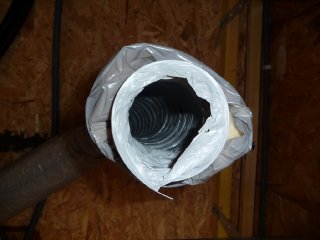

    La gueule du monstre.

    dessous_gaine
    J’espère que demain ça pourra bien avancer encore et que la majorité des gaines seront posées ainsi que les plenums (ou boîtes) de répartition.
